桁架楼承板施工规范

文章出处:未知作者:admin 发表时间:2020-05-11 23:52

       (1)施工顺序

楼承板
聚氨酯板专业生产厂家实耐建材2020年5月11日讯  A.平面施工顺序:每层桁架楼承板的铺设宜根据施工图起始位置向一个方向铺设,最后处理边角部分;

  B.立面施工顺序:随主体结构安装施工顺序铺设相应各层的钢筋桁架楼承板。
  (2)桁架楼承板安装适宜在下一节钢柱及配套钢梁安装完毕后进行。
  (3)楼板铺设前,应按图纸所示的起始位置放设铺板时的基准线。对准基准线,安装第一块板,并依次安装其它板。楼板连接采用扣合方式,板与板之间的拉钩连接应紧密,保证浇筑混凝土时不漏浆。
  (4)桁架
楼承板就位之后,应将其端部的竖向钢筋及底模与钢梁点焊牢固。沿板宽度方向将底模与钢梁点焊,焊接采用手工电弧焊,间距不大于300mm。



楼承板,钢筋桁架楼承板,聚氨酯板

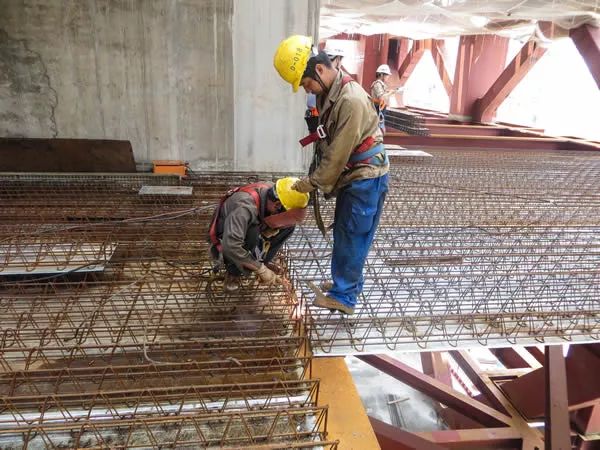

竖向支座钢筋与钢梁焊接


  (5)待铺设一定面积之后,必须及时绑扎板底钢筋,以防止钢筋桁架侧向失稳。同时必须及时按照设计要求设临时支撑,并确保支撑稳定、可靠。

  (6)板端及板边与梁重叠处,不得有缝隙。

  (7)附加钢筋工程及管线敷设。


A.待铺设一定面积后,应按设计要求设置楼板支座连接筋、加强筋及负筋等。

  B.楼板开孔处,应按设计要求设洞口边加强筋,四周设边模板,待楼板混凝土达到设计强度后,方可切断钢筋桁架
楼承板的钢筋及底模。

  C.板中敷设管线,正穿时采用刚性管线,斜穿时宜采用柔韧性较好的材料。

  (8)栓钉焊接

  桁架
楼承板底模与母材的间隙应控制在1.0mm以内,以保证良好的栓钉焊接质量。



  (9)边模板安装

  安装时,将边摸板紧贴钢梁面,边摸板与钢梁表面每隔300mm间距点焊长25mm、高2mm的焊缝。安装后,要全面检查,确保所有的边模都已经按照施工图要求安装完毕,保证无漏浆部位的存在。



(10)安装验收
  安装验收检验内容包括:

  A .每个部位桁架
楼承板的型号;

  B.支座竖筋及板边是否与钢梁焊接;

  C.钢筋长度及排列间距;

  D.检验栓钉焊接质量、数量及间距;

  E.板边是否有漏浆可能;

  F.桁架楼承板与剪力墙的连接;

  G.临时支撑情况。
